蒸压加气混凝土板(alc板)在应用时,避免不了预留门洞。而蒸压加气混凝土板门洞处理质量的好坏直接决定门洞两侧隔墙板及门头板处是否开裂。具体门洞口处理方法如下:
蒸压加气混凝土板门口上部过梁板应最后安放,安放时先在门洞两侧蒸压加气混凝土板上切割出不小于100mm宽的搭肩口,然后在切割出门头板比实际尺寸小2mm;横向与竖向板材交接处应挤满专用抗裂砂浆。门口两侧尽可能安装整板。安装完毕的墙体,应用1:3的细石混凝土将板下端堵严,根据情况一周后撤去板下木楔,并用同等强度的干硬砂浆填实。
蒸压加气混凝土板门口上部过梁板应最后安放,安放时先在门洞两侧蒸压加气混凝土板上切割出不小于100mm宽的搭肩口,然后在切割出门头板比实际尺寸小2mm;横向与竖向板材交接处应挤满专用抗裂砂浆。门口两侧尽可能安装整板。安装完毕的墙体,应用1:3的细石混凝土将板下端堵严,根据情况一周后撤去板下木楔,并用同等强度的干硬砂浆填实。

蒸压加气混凝土板(alc板)下端底缝处理
门窗洞口节点处理:前期预留门窗洞口时,当洞口宽度L≥1200mm时,需要采用型号-50×4的扁钢U型加固;门洞口宽度<1200mm时,洞口顶部过梁采用梯形钢插片固定法或穿筋固定法。

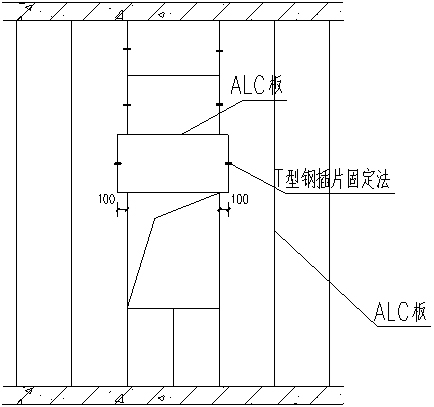

门洞小于1200处理示意图

洞口小于1200处理示意图
拼装好的蒸压加气混凝土板(alc板)上开门洞,当洞口宽度>1200mm时,门头板竖装时,洞口顶部需要加设L6.3×5角钢,两边伸入墙内各10cm。

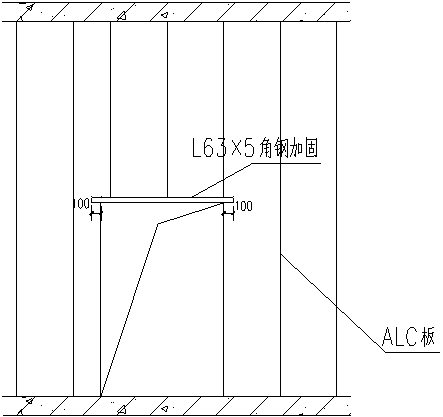

蒸压加气混凝土alc板洞口竖装处理示意图
